商洛发电二期项目3号机组发电机定子顺遂吊装就位
宣布时间:2025-09-29
泉源:商洛发电
作者:吴浩
分享到:
9月25日23时45分,商洛发电二期2×660MW工程3号机组发电机定子顺遂吊装就位。

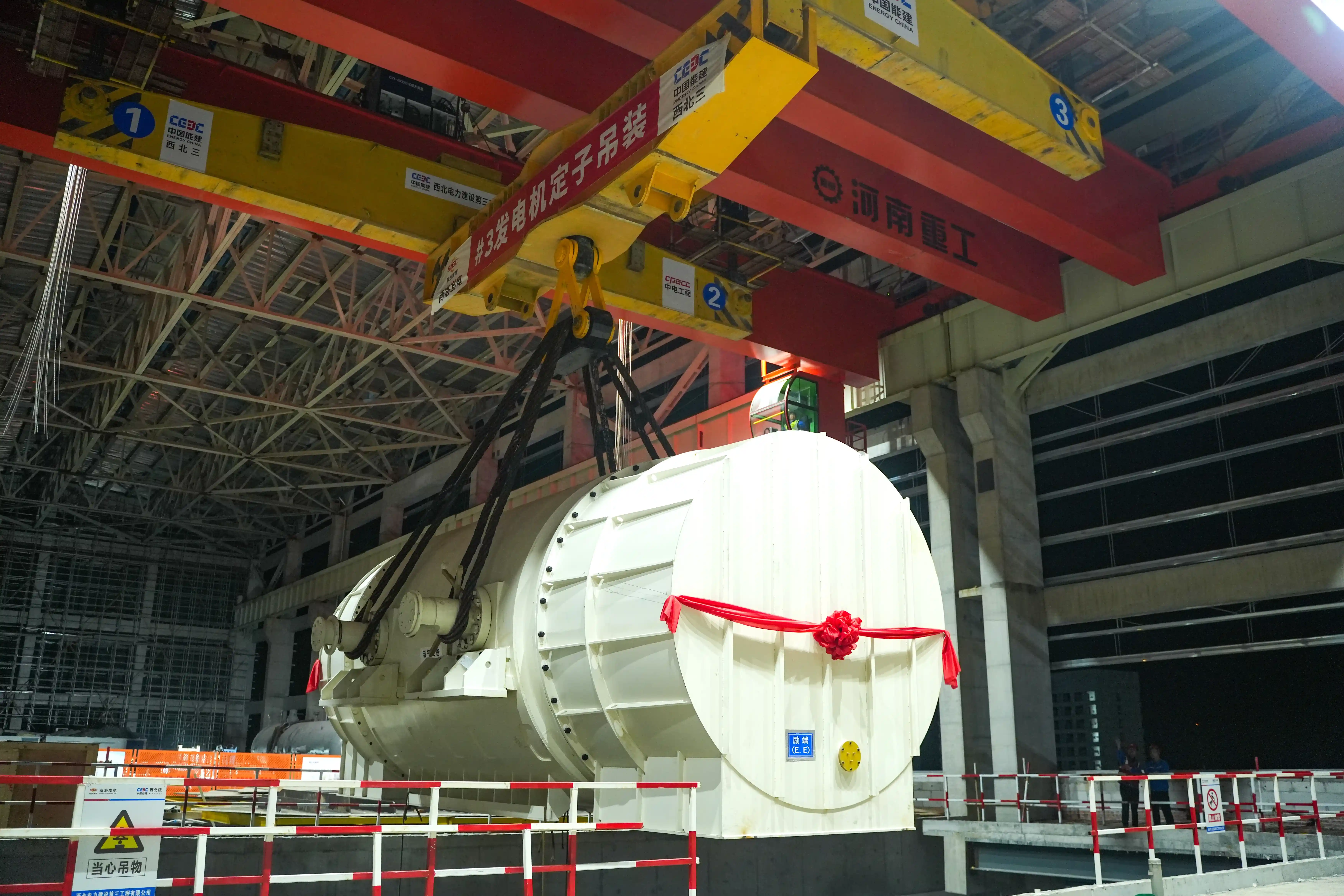

此次吊装的定子为汽轮发电机的焦点部件,长9.365米、宽3.87米、高5.075米,起吊重量284吨,为整个项目单体重量最大的装备。为确保吊装作业顺遂推进,商洛发电二期项目部团结总包、监理、施工单位,提前对吊机性能、索具强度、地基承载等举行周全检查,重复优化吊装流程,推演应急预案,并对施工职员举行专项清静手艺交底,明确吊装流程、清静注重事项及应急处置惩罚步伐。吊装历程中,手艺职员全程指导监视,施工职员精准操作,历时4个小时,发电机定子乐成落定在设计位置。
此次吊装的圆满乐成,标记着商洛发电二期项目建设迈入装备装置要害阶段,为后续的机组调试及并网发电涤讪了坚实基础。
