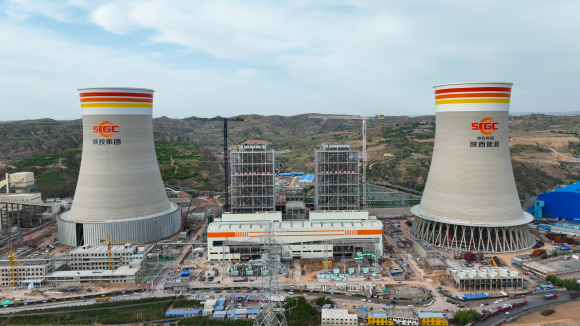

8月2日,清水川能源公司三期扩建工程#5机组厂用受电一次乐成,标记着#5机组调试事情即将周全睁开,为实现年内目的使命提供了有力包管。

本次受电规模为750kV 7540和7542开关、#5主变、厂高变、输煤变A、输煤35kV A段以及厂用10kV 5A、5B段。凭证西北网调安排的操作时间,公司各级管理职员、操作职员、调试单位、装置单位提前抵达指定所在举行清静手艺交底。操作历程中,各级管理职员到位监护协调,全体操作职员熟悉受电计划,凭证西北网调调令和调试下令逐项操作、认真纪录、仔细验收,在全员亲近配合和全心协作下,原妄想16小时的#5机组厂用受电事情最终提前4小时圆满完成。
阻止现在,本次受电规模内所有装备均运行正常,公司已凭证调试妄想为二级、三级电源系统最先受电。
